Jul 25 2026 | २०८३, श्रावण ९ गते

२०८३, श्रावण ९ गते
  • यो साता चर्चामा :
images

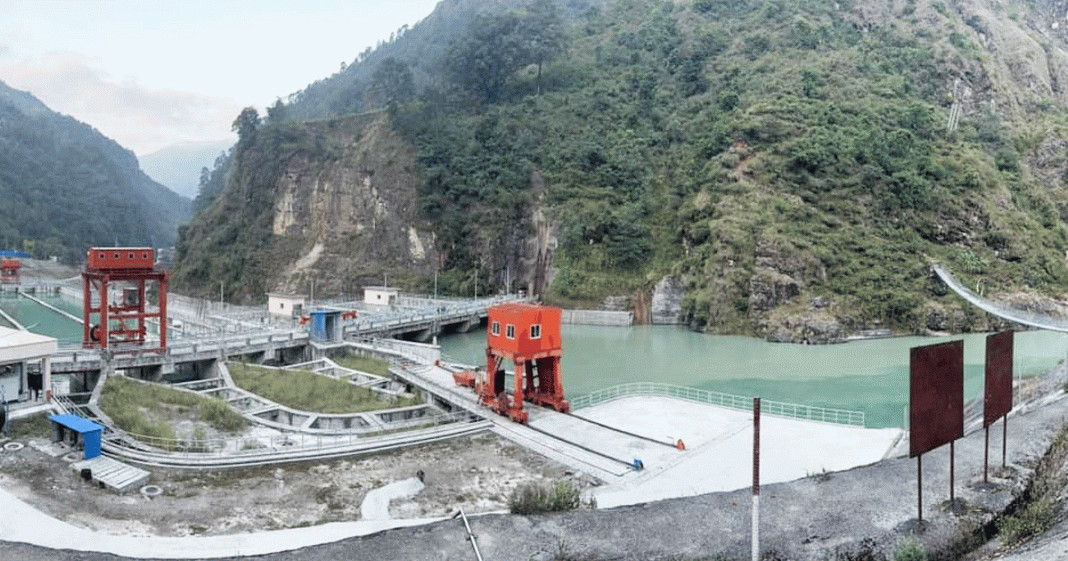

मध्यभोटेकोशी र खिम्ती प्रसारण लाइन एक महिनाभित्र निर्माण सम्पन्न गर्न ताकेता

मध्यभोटेकोशी र खिम्ती प्रसारण लाइन एक महिनाभित्र निर्माण सम्पन्न गर्न ताकेता

  • आइतवार, चैत्र ३ २०८१

  • 864
    SHARES

  • मध्यभोटेकोशी र खिम्ती प्रसारण लाइन एक महिनाभित्र निर्माण सम्पन्न गर्न ताकेता

    काठमाडौं । नेपाल विद्युत् प्राधिकरणले आफ्नो सहायक कम्पनी चिलिमे जलविद्युत लिमिटेडको अगुवाइमा सिन्धुपाल्चोकमा बनाइरहेको मध्यभोटेकोशी जलविद्युत आयोजना र खिम्ती–बाह्रबिसे प्रसारण लाइन निर्माण एक महिनाभित्र सम्पन्न गर्न ताकेता गरेको छ ।

    निर्माण सम्पन्न भएको मध्यभोटेकोशीबाट विद्युत् उत्पादनका सुरु गर्न संरचना तथा उपकरणहरू परीक्षणका क्रममा पानी हाल्दा सुरुङ चुहिएको थियो हाल चुहिएको सुरुङको मर्मत र सुधारको काम धमाधम भइरहेको छ ।

    १०२ मेगावाट जडित क्षमताको मध्यभोटेकोशीबाट हिउँदयामका महिनामा ४० मेगावाटसम्म विद्युत् उत्पादन हुन्छ । हिँदयामको माग बमोजिम विद्युत् आपूर्ति व्यवस्थापनका लागि ४० मेगावाटको पनि ठूलो महत्त्व भएकाले प्राधिकरण व्यवस्थापनले मध्यकोटेकोशीलाई शीघ्र सञ्चालनमा ल्याउन पहल साथै ताकेता गरेको हो ।

    प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ र चिलिमे जलविद्युत कम्पनीका प्रमुख कार्यकारी अधिकृत (सिइओ) एवम् मध्यभोटेकोशी जलविद्युत कम्पनी सञ्चालक समितिका अध्यक्ष सुभाष कुमार मिश्र सम्मिलित टोलीले शनिबार प्रसारण लाइन र सबस्टेसनको अनुगमन भ्रमण गरी निर्माण प्रगतिका विषयमा जानकारी लिएको छ ।


    आइतवार, चैत्र ३ २०८१०५:३२:००
    सम्बन्धित समाचार

    Copyright © All right reserved to Nepali Network Site By: Sobij
